已开工3809套!济宁1-10月棚改工作进展情况通报来了

搜狐焦点济宁房产网 2021-11-24 09:03:43
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

2021年省下达我市棚户区改造任务为开工 3786套,涉及兖州区、邹城市、高新区、嘉祥县4个县市区。截至10月底,全市共开工 3809 套,开工率 100.61%。其中,兖州区、高新区、嘉祥县已提前完成年度计划任务。邹城市工作进展缓慢,开工率仅85.41%,仍未完成年度开工任务。

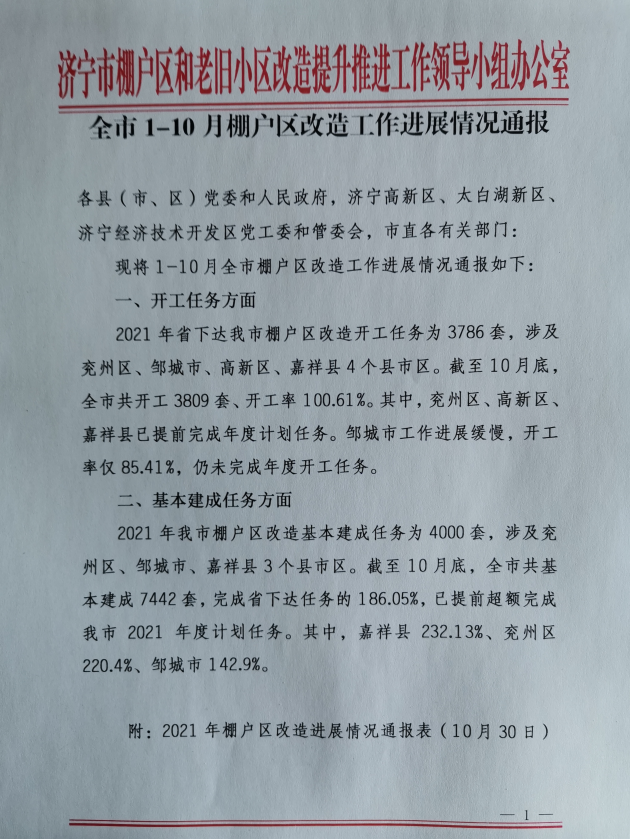

全市 2021年 1-10月棚户区改造工作进展情况通报

各县(市、区)党委和人民政府,济宁高新区、太白湖新区、济宁经济技术开发区党工委和管委会,市直各有关部门:

现将1-10月全市棚户区改造工作进展情况通报如下:

一、开工任务方面

2021年省下达我市棚户区改造任务为开工 3786套,涉及兖州区、邹城市、高新区、嘉祥县4个县市区。截至10月底,全市共开工 3809 套,开工率 100.61%。其中,兖州区、高新区、嘉祥县已提前完成年度计划任务。邹城市工作进展缓慢,开工率仅85.41%,仍未完成年度开工任务。

二、基本建成任务方面

2021年我市棚户区改造基本建成任务为4000套,涉及兖州区、邹城市、嘉祥县3个县市区。截至10月底,全市共基本建成7442套,完成省下达任务的186.05%,已提前超额完成我市2021年度计划任务。其中嘉祥县232.13%、兖州区220.4%、邹城市142.9%。

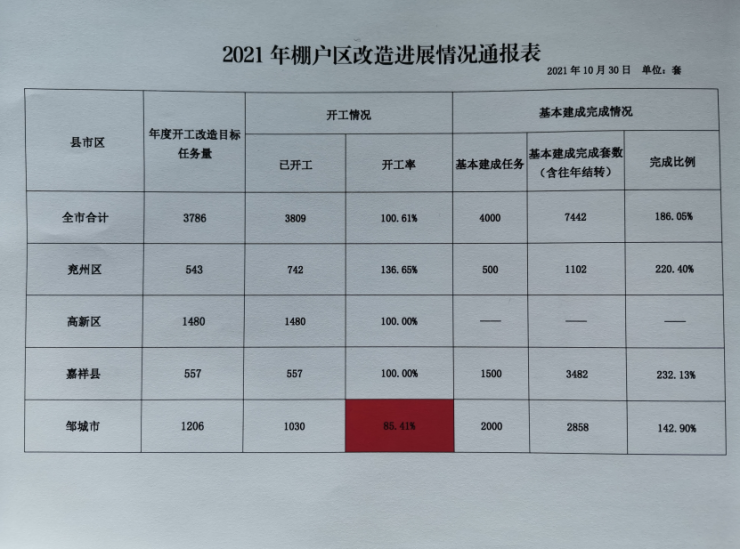

附:2021年棚户区改造进展情况通报表(10月 30 日)

济宁市棚户区和老旧小区改造

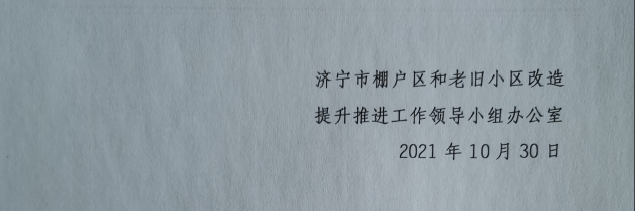

提升推进工作领导小组办公室

2021 年10月 30 日

责任编辑:刘辉

来源:济宁市棚户区和老旧小区改造提升推进工作领导小组办公室
