时代绿能济宁金乡445MW风电项目正式并网投运

搜狐焦点济宁房产网 2026-06-30 11:05:58
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

当前,山东省正加快推动绿电产业园和零碳园区建设,积极推广源网荷储一体化、绿电直连等新模式新业态。金乡445MW风电项目年均10亿千瓦时绿电,结合足额绿证与碳汇资产,将有力赋能本地外向型企业和战略性新兴产业绿色转型,深度融入全省绿电产业园与零碳园区

6月27日,时代绿能济宁金乡445MW风电项目迎来高光时刻——在升压站倒送电圆满成功后,项目顺利实现并网发电。作为山东省单次核准容量最大的陆上风电项目,同时也是济宁市装机规模最大的风电项目,该项目以卓越建设成果,成为时代绿能深耕清洁能源领域的又一坚实丰碑。

大容量机组集群,土地集约利用优势突出

该项目位于济宁市金乡县,总装机规模445MW,由兴隆235MW项目与高堂210MW项目同步建设。全容量投产后年均发电量预计可达10亿度,每年可节约标准煤约17.5万吨减排二氧化碳约41.7万吨,为济宁市国家减污降碳协同创新试点城市建设注入强劲绿色动能。

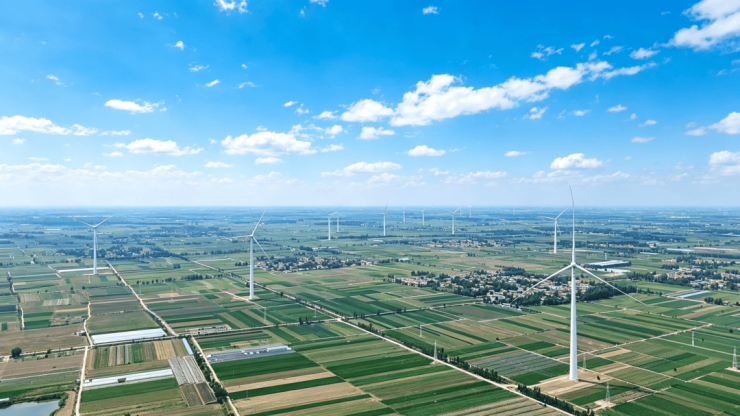

项目采用大容量高效机组集群,兴隆项目安装31台风机(含8.5MW机组10台、7.5MW机组18台、5.0MW机组3台),高堂项目合计安装26台风机(含8.5MW机组15台、7.5MW机组11台),轮毂高度全部达到160米,叶轮直径最大达233米。机组扫风面积大、低风速发电能力强,同等占地发电量显著优于传统小容量风机,充分体现土地集约利用优势,为平原风电开发提供了可复制经验。

迎难而上破三重关,硬核攻坚铸绿电丰碑

项目建设面临极端天气、复杂外部环境与高强度交叉作业三重考验。

极端天气中的坚守

2025年9月至10月,项目遭遇50年不遇连续强降雨,风机基础施工与道路建设严重受阻。团队采取非常规防水、加固及排水防护措施,在恶劣天气窗口期攻坚克难,确保基础施工质量稳固达标。

复杂外部环境中的突破

项目横跨8个乡镇街道、上百个村庄,集电线路全长约155公里,施工中需3次跨越高速、多次钻跨越国省道和湿地,涉及高速路政、交通、电力等多部门多层级审批。项目团队以专业能力逐一突破手续瓶颈,以务实合作赢得各方支持,有力保障了工程进度。

多标段交叉作业的安全管控

项目分6大土建标段、11支吊装队伍、12支线路队伍同步进场,高峰期22个吊装面同时作业,上千人立体交叉施工。春季大风压缩窗口期,设备供货与农忙期重叠,交通舆情压力叠加。项目部统筹资源、科学调度、强化管控,实现安全与效率双保障。

两期同步推进,建设效率行业标杆

兴隆项目与高堂项目自2026年3月11日首台风机吊装,至6月3日最后一台风机吊装完成,仅用85天完成57台风机全部吊装。两个项目更是开启11台混塔工作面、11台主机吊装面同步推进的施工模式,平均不到3天完成一台风机吊装

吊装完成后,距并网仅剩24天。项目团队立即启动24小时轮班,日间有序推进主体施工,夜间稳步开展系统调试,分时段高效统筹各项作业。同步推进风机对中、消缺、集电线路施工与升压站调试。实现6月27日升压站倒送电一次成功,风机正式并网,实现“吊装—倒送电—并网”无缝衔接。

绿电惠企利民,助力区域绿色低碳转型

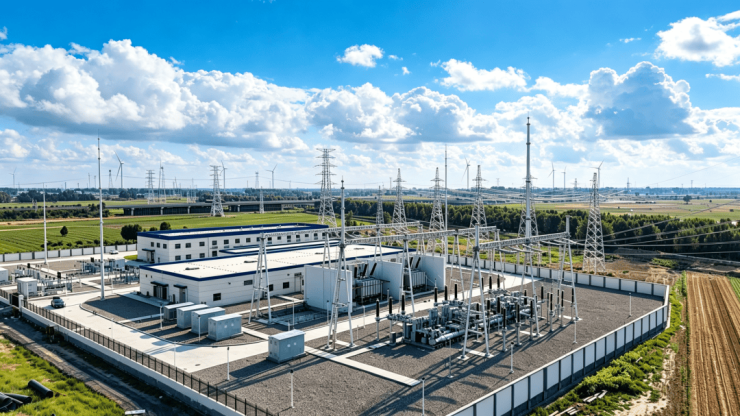

项目配套自建220kV升压站1座、10公里220kV送出专线及全域155公里35kV集电线路,形成完整电力送出体系。每年产生的足额风电绿证及同步开发的碳汇资产,可为本地工业企业提供零碳合规解决方案。施工期间,团队优化风机点位及施工便道走线,同步落实水土保持与植被复绿,永久占地最小化,兼顾清洁能源开发与生态保护

当前,山东省正加快推动绿电产业园和零碳园区建设,积极推广源网荷储一体化、绿电直连等新模式新业态。金乡445MW风电项目年均10亿千瓦时绿电,结合足额绿证与碳汇资产,将有力赋能本地外向型企业和战略性新兴产业绿色转型,深度融入全省绿电产业园与零碳园区建设布局。未来,时代绿能将继续以科技创新驱动绿色发展,为山东能源结构优化与低碳转型持续贡献力量。

来源:CGE时代绿能
