提前一个月!济宁下穿京杭大运河电力隧道顶管工作井完工

搜狐焦点济宁房产网 2022-07-01 09:16:18
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

下穿京杭大运河顶管工作井占地600平方米,地下深达27米,共开挖、外运土方1.6万余立方米,框架构造主体包括65幅地连墙、一道冠梁、四道腰梁的加工制作,累计使用钢材8678吨,浇筑混凝土2.2万立方米,工程量巨大。

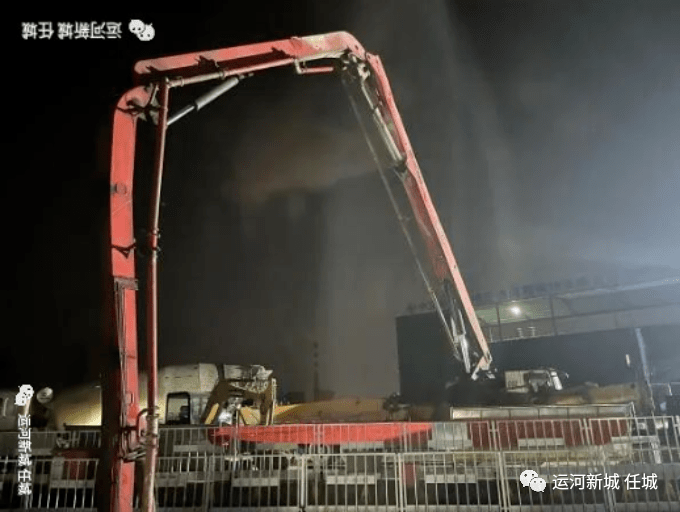

6月30日,继济宁市工程建设史上最深的地连墙——运河新城高压管廊深达54米地连墙提前2个月完工后,该工程的又一重要节点——全国首例最深下穿京杭大运河电力隧道顶管工作井历时2个月的昼夜奋战、紧张施工,提前一个月完工。

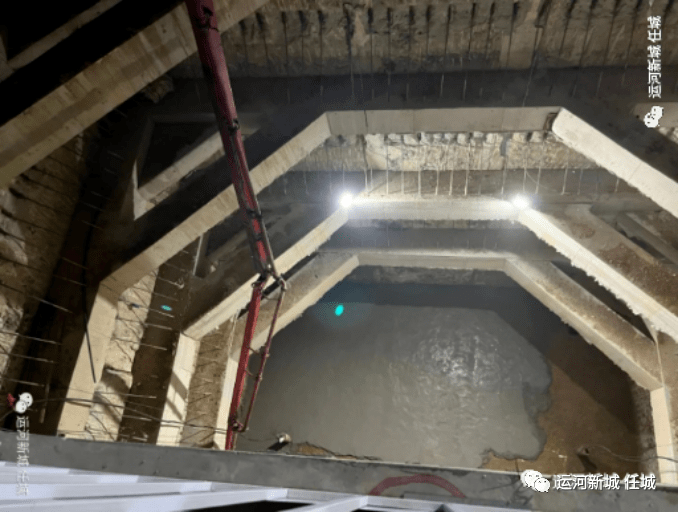

下穿京杭大运河顶管工作井占地600平方米,地下深达27米,共开挖、外运土方1.6万余立方米,框架构造主体包括65幅地连墙、一道冠梁、四道腰梁的加工制作,累计使用钢材8678吨,浇筑混凝土2.2万立方米,工程量巨大。

基坑开挖深度达27米,属全国在建最深矩形顶管工作井,由于长臂挖掘机有效挖掘深度为15米,剩余地下12米土方均采用“蚂蚁搬家式”吊装外运,同时还要克服济宁市本地淤泥质土、粉土等不良地层影响,施工难度极大。

运河新城高压管廊下穿大运河顶管工作井的提前完工,为下一步穿大运河1250米电力隧道施工打下了良好的基础,赢得了宝贵时间,创造了有利条件,大大缩短本项目的建设周期。
