提速!济宁高新区天然气分布式能源供热工程项目即将投用

搜狐焦点济宁房产网 2024-07-03 10:22:38
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

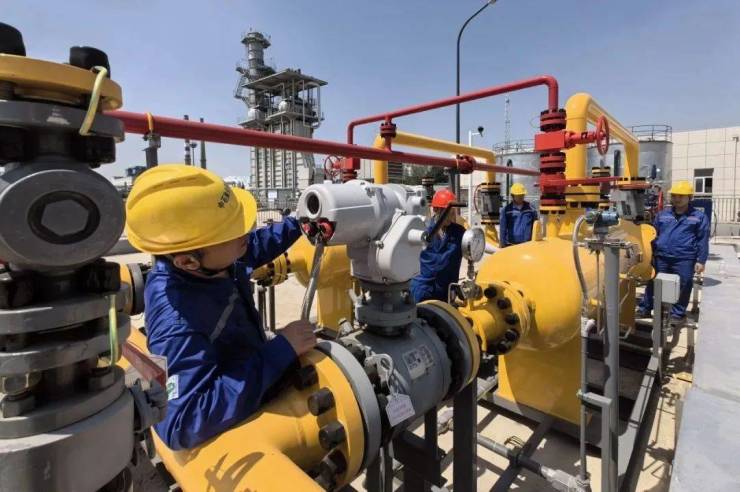

项目通气点火后,高新公用能源公司将主动加压、接续奋战,加紧推进电气动态试验、励磁及短路测试、甩负荷试验、动态加载测试、燃烧调整、水洗系统调试等20余个试验测试工作,不断夯实责任、压缩工期,确保7月下旬开展168小时试运行试验,实现项目正式运行。

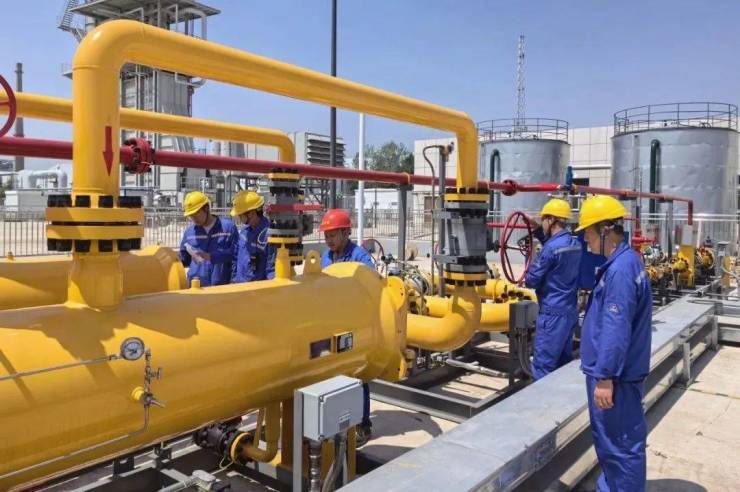

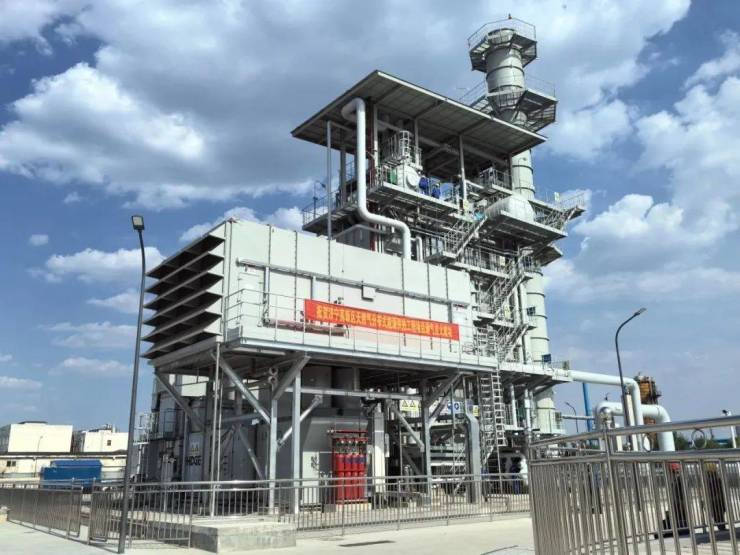

搜狐网济宁小编了解到:6月26日,济宁高新区天然气分布式能源供热工程项目成功实现通气点火,标志着项目机组成为山东省首台点火的30兆瓦级燃气轮机。6月28日,项目圆满完成电力、蒸汽系统并网工作,意味着项目已吹响投产的“冲锋号”。

作为济宁高新区能源结构调整和转型升级的重要项目之一,济宁高新区天然气分布式能源供热工程项目投入使用后,将有效解决高新区单一热源困境,全面筑牢全区产业高质量发展基础。

在管委会和控股集团的领导支持下,高新公用能源公司强化工作调度、加强协调沟通,勇于担当攻坚、着力破解各类“堵点、难点、卡点”,先后攻克国开行贷款、机组调规、能评批复、电力接入等各类难题。项目一期于2023年底圆满完成建设任务并随后完成各类竣工验收、联调联试及倒送电工作。

项目通气点火后,高新公用能源公司将主动加压、接续奋战,加紧推进电气动态试验、励磁及短路测试、甩负荷试验、动态加载测试、燃烧调整、水洗系统调试等20余个试验测试工作,不断夯实责任、压缩工期,确保7月下旬开展168小时试运行试验,实现项目正式运行。

来源:济宁高新控股

责任编辑:袁培淞

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
