预计年底具备转体条件!济宁王母阁路跨线桥雏形已现

搜狐焦点济宁房产网 2019-10-10 08:57:15
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

9日,记者来到王母阁路跨线桥施工现场,目前王母阁路跨线桥已完成承台已完成50个,完成率98.04%;墩柱已完成47个,完成率97.9%,计划10月底全部完成。

济宁火炬路跨线桥已经顺利通车

让市民体验到了交通发展带来的便捷

那么同为跨线桥工程

王母阁路跨线桥进展如何?

记者探访

9日,记者来到王母阁路跨线桥施工现场,目前王母阁路跨线桥已完成承台已完成50个,完成率98.04%;墩柱已完成47个,完成率97.9%,计划10月底全部完成。

大济宁的王母阁路

承载市民的回忆

市民张建国:

“从打桩机到现在大桥有了雏形,一天天看着变了模样,心里实在是开心。”居住在南辛庄的市民张建国,在这里生活了将近60多年,回忆起王母阁路,在张建国儿时的回忆里,王母阁路总是伴随着火车的呼啸而过,同时也是市民进城的主要干道。

市民李凤兰:

对王母阁路同样有着深厚感情的,还有在附近经营小吃店的李凤兰。“现在因为王母阁路跨线桥正在施工,两边的道路被围挡封闭起来,来往的车辆没有之前多,看着大桥慢慢建好,相信通车后,人流量会比之前还要多。”李凤兰告诉记者,由于跨线桥的建设很多邻居感觉人流变少,生意不如以前而搬走了,但是她的小吃店经营了快30年。

“这里是我奋斗的起点,舍不得离开,一直坚持着。”李凤兰说,如今看着王母阁路跨线桥一天天建起来,她充满希望。“我准备过段时间将旁边的店铺租过来,将店铺扩大重新装修一下,等到跨线桥通车后,生意特别红火。”

承担着中心城区南北向交通的王母阁路,因路网运行条件限制以及日菏铁路的阻隔,交通承载能力的提升迫在眉睫,跨线桥工程应运而生。

“整个工程北起车站西路,以北向南连续跨越车站西路、电厂专用线、规划一路、规划二路、规划三路、日菏铁路、规划济州,在规划诗圣路前接地。”中国二十二冶路桥济宁项目工程经理康嘉祥告诉记者,为避免对荷花路综合管廊、甩力隧道的影响,便于涉铁段桥梁施工,跨线桥在上跨日菏铁路以南段采用双幅桥梁布设形式。

铁路南箱梁正在架设

跨线桥整体已现雏形

“国庆节前,我们将2至4跨以及水果批发市场前箱梁架设铺设完成,共计完成30片箱梁,目前主要进行的是箱梁预制和箱梁铺设。”康嘉祥介绍,为了保证工程质量与进度,国庆期间工人们进行钢筋骨架绑扎工作,节后进行混凝土浇灌。

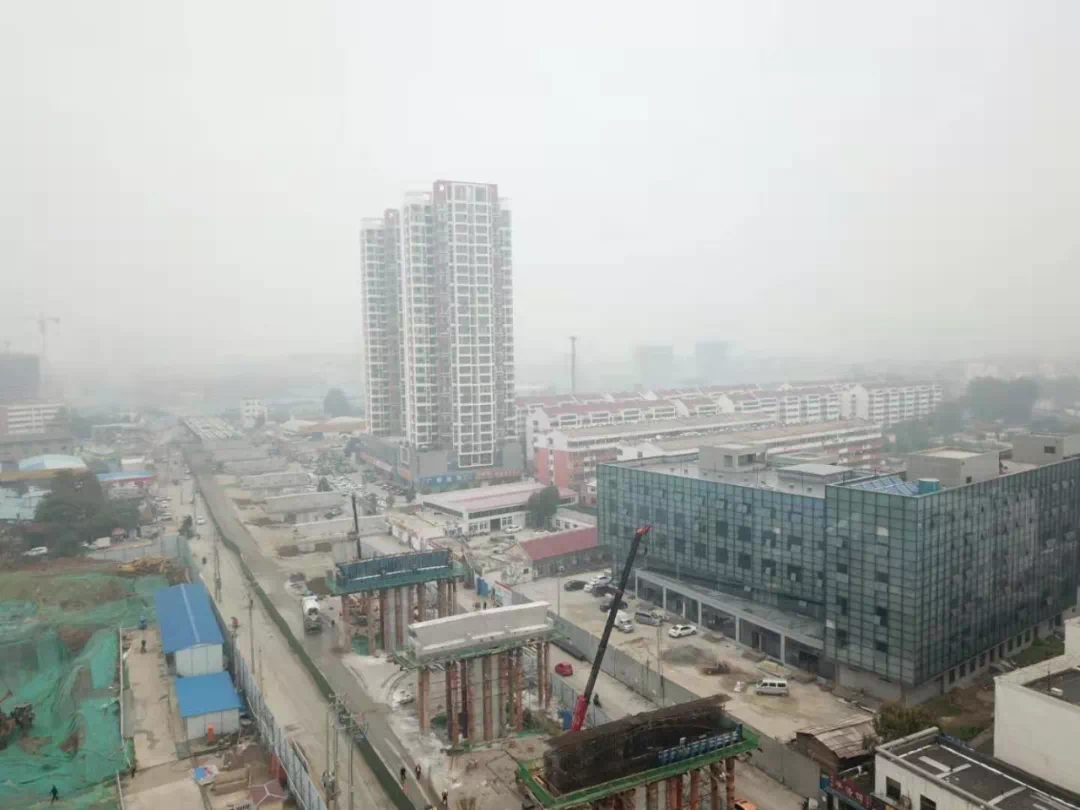

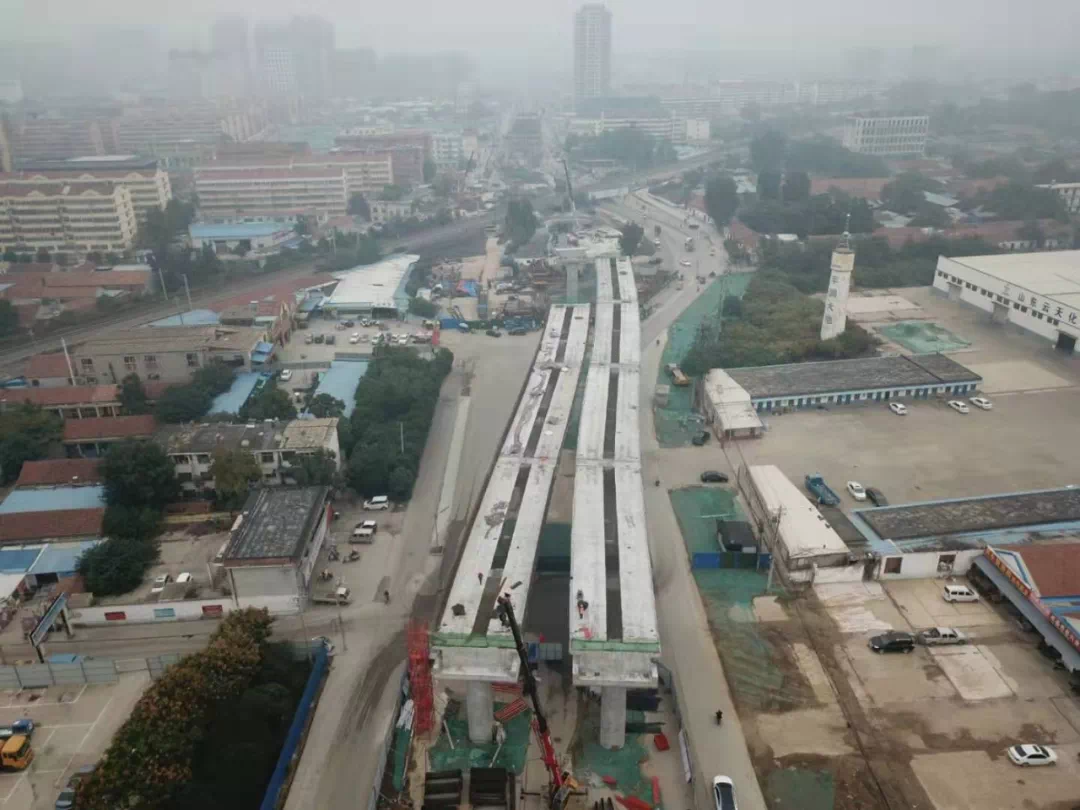

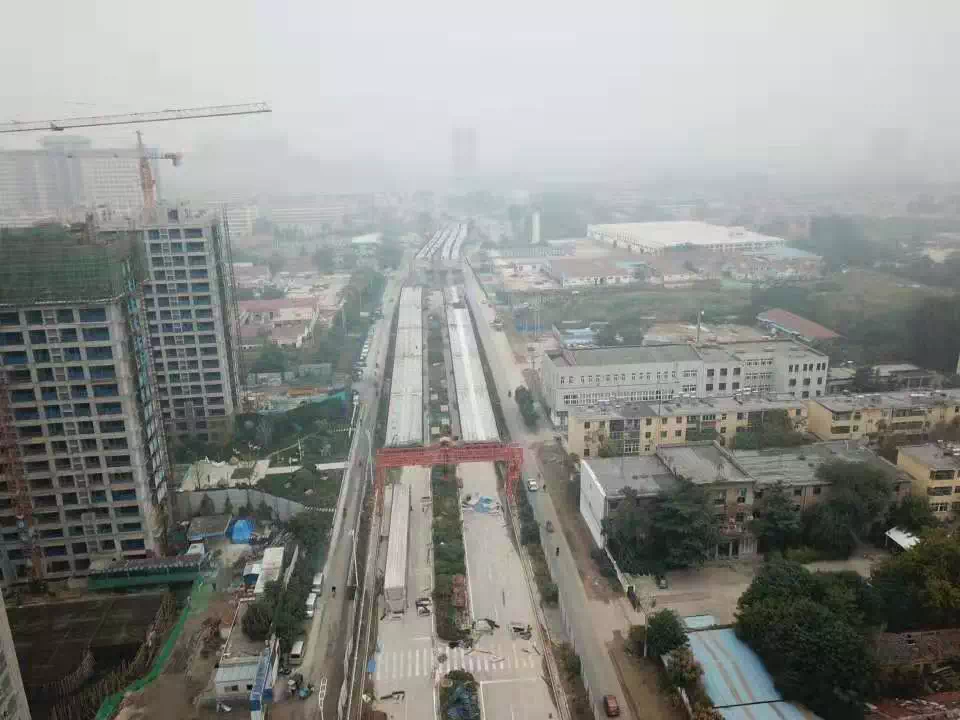

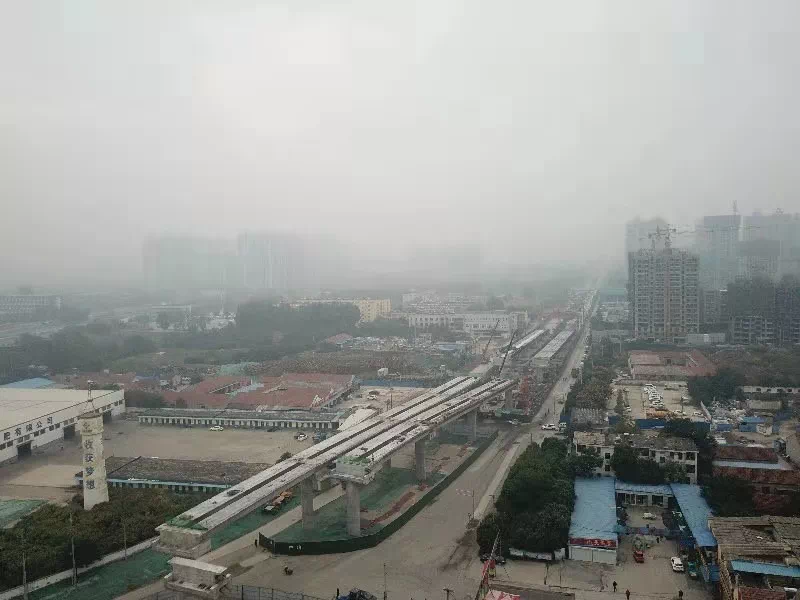

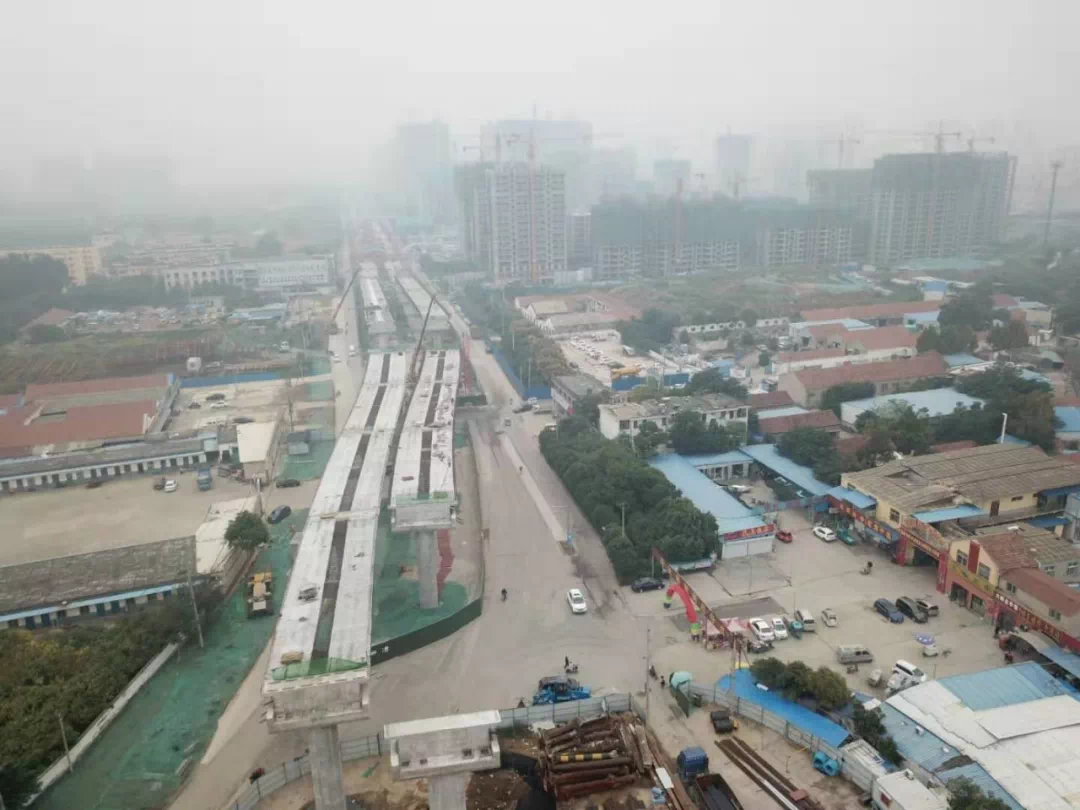

从王母阁路北侧向南望去,记者发现整个跨线桥的墩柱和盖梁基本完成,部分箱梁铺设完成,整个跨线桥以及基本显现雏形。穿过日菏铁路,部分箱梁铺设完成的同时,工人们正在进行防撞墙的钢筋绑扎。“从这边看起来,这座桥越来越有样了,很期待通车的那天。”路过的市民周庆丰说。

对于目前的工程进度,康嘉祥介绍,截止10月8日,承台已完成50个,完成率98.04%;墩柱已完成47个,完成率97.9%;盖梁已完成38个,完成率82.6%;箱梁安装架设64片,完成率43.5%。下一步,计划10月底将承台和墩柱全部完成,同时开始架设车站西路南WM12-20跨的箱梁,预计年底跨铁路桥具备转体条件。

关于“王母阁路跨线桥”工程

王母阁路跨线桥建设工程全长1.72公里,高架桥共分为两段。其中排名前列段北起车站西路北侧、南至日菏铁路北侧,该段主要横跨车站西路路口和电厂专用线;第二段北起日菏铁路南侧、南至规划济州路南侧。

“王母阁路跨线桥是济宁市重点民生工程之一,也是济宁市南北主要交通干道之一,建成后可实现桥上桥下双通行,极大缓解交通压力。”康嘉祥说,王母阁路跨线桥极大分流了原有下穿铁路桥部分的交通压力,将有效促进新老城区互动发展,缓解中心城区交通拥堵问题。
