具备运行条件!济宁高新区天然气分布式能源供热工程项目一期完工

搜狐焦点济宁房产网 2025-02-06 11:46:04
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

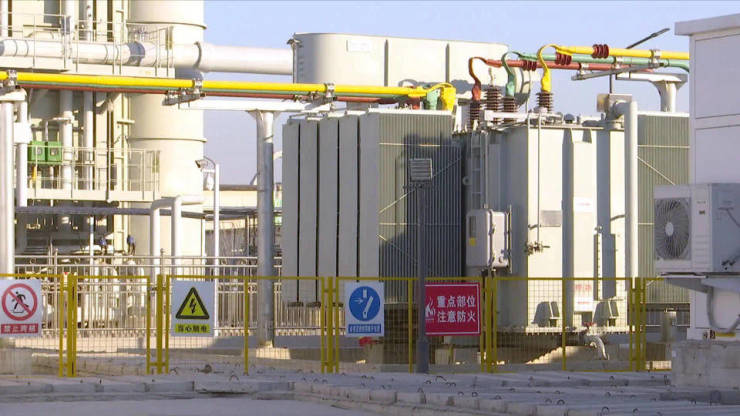

近日,济宁高新区天然气分布式能源供热工程项目调度室内,工作人员正利用数字化平台监控相关运行数据,实时掌握运行动态。2024年,项目先后进行了真假点火试验、电气联动联锁试验,5月实现全厂DCS联锁,11月进行了168小时试运行试验。目前,项目一期已建设完

近日,济宁高新区天然气分布式能源供热工程项目调度室内,工作人员正利用数字化平台监控相关运行数据,实时掌握运行动态。2024年,项目先后进行了真假点火试验、电气联动联锁试验,5月实现全厂DCS联锁,11月进行了168小时试运行试验。目前,项目一期已建设完成,现场正在实施常规性维护保养、燃机盘车、现场巡检等工作。当前项目已具备运行条件,正处于备用状态,随时能够启机进行能源补充。

济宁高新区天然气分布式能源供热工程项目位于西浦路以东、雪花路以北,规划建设2套30MW级燃气简单循环模块化机组,为园区局域电力网提供电力,以及向园区企业提供工业用蒸汽。项目分两期建设,全部建成后年净发电量可达4.4亿度,年供蒸汽最大达130.3万吨。一期工厂的建成,标志着济宁高新区具备了双汽源保障,能够大幅度缓解工业园区供热、供电紧张局面。

“分布式能源区别于传统的集中式能源,像咱们的发电厂,一般建立在郊区,通过高压长距离输送,到城区用户家中。而分布式能源项目是建立在用户端的能源供应方式,电损小,能源利用率高,环保更高效。”赵国稳说。该项目作为区域型供热工程项目,被列入山东省“十四五”分布式燃气机组规划,先后纳入省重点基础设施项目、省新型城镇化项目。

项目自2023年开工建设以来,高新公用能源公司强化工作调度、加强协调沟通,勇于担当攻坚、着力破解各类“堵点、难点、卡点”,确保项目按既定节点有序推进。先后攻克国开行贷款、机组调规、能评批复、电力接入等各类难题,圆满完成了项目一期建设的各项任务,以实际行动助力济宁高新区能源结构调整和转型升级。

“去年6月项目通气点火期间,我们发现燃气发电机组达到15MW负荷时,出现燃气轮机入口天然气压力异常降低的情况,达不到机组正常运行要求。”赵国稳说,考虑到本项目的天然气管道位于西气东输高新-邹微段支线末端,气压偏低的客观原因,在高新区党工委管委会、高新控股集团和济宁中石油昆仑能源有限公司的多方协调支持下,积极与国家石油天然气管网协调升压。同时,项目人员对设备进行全面排查,在排除天然气管道、阀门原因后,终于发现燃机内部天然气入口一Y型过滤器节流效应明显,也容易导致燃机入口气压低,随即对Y型滤网进行调整,这为后续机组168小时试运行的重要工程建设节点的一次成功奠定了基础。

济宁高新公用集团副总经理、济宁高新公用能源有限公司董事长邵帅表示,作为山东省首套航改型燃气轮机机组,近期的工作重点将围绕人员培训、业务学习进行展开,组织人员外出参观学习,将南方成熟的燃机电厂管理、运维体系逐步向内延伸,成长为济宁当地示范型项目,为推进济宁高新区能源绿色低碳高质量发展贡献力量。

来源:齐鲁壹点
